RELANET 汭捷汽车材料

汽车内饰粘接技术深读

从单零件 ROI,到平台级制造架构

为什么真正的分水岭不是胶价,而是设计权、数据链与平台资产。

面向工艺、设备、质量、采购、财务与平台工程团队。

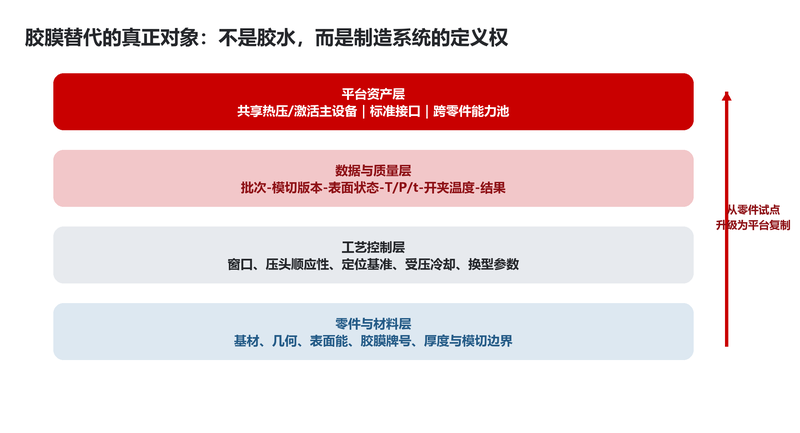

胶膜替代喷胶的平台制造架构总览

原创信息图。第二版以平台制造架构为主线,不重复第一版的单车胶价与隐藏成本翻转论证。

先说结论:一类零件是在买设备,多类零件才是在建平台

如果只拿一个零件、一个模具、一套主设备去与成熟喷胶线比较,胶膜很容易在投资评审里输掉。原因不是材料没有价值,而是共享资产的分母太小。以当前测算示例为例:单零件模具按用户经验值约 120 万元,叠加 200 万元共享主设备,胶膜初始投入约 320 万元;相对喷胶 80 万元改造,增量投资约 240 万元。虽然首年运营预计可节省 54.48 万元,但 5 年 NPV 约为 -12.80 万元,IRR 约 6.0%,低于 8% 的折现率。

因此,第二轮评审不应该继续问“胶膜每平方米多少钱”,而要追问五个更难、也更有价值的问题:谁拥有工艺定义权?哪些资产可以共享?哪些变更会触发重投?过程证据如何跨车型复制?成本和风险最终落在哪一方?

评审问题喷胶式思维平台胶膜式思维
投资对象一个工位/一条线共享设备 + 模块化工具包 + 数据体系
工艺资产依赖现场经验维持窗口、配方、版本和追溯结构可复制
成本口径材料、人工、喷房费用生命周期现金流 + 变更税 + 风险损失
项目边界单车型独立核算平台级组合投资与容量配置
放行方式一次测试合格材料-工艺-设备-数据四层证据闭环

表 1|第二版的分析视角:从材料替换转向平台级制造能力。

一、最容易漏掉的不是成本项,而是成本的归属

胶膜把部分制造复杂度从喷涂现场前移到涂布、模切和来料质量。结果不是成本消失,而是成本从“现场运营费用”转为“供应商能力、专用工具、库存和版本管理”。如果商务条款仍按传统材料采购写,项目会在量产后出现一连串灰区:主设备由谁出资、模具产权归谁、工程变更后的重做费用由谁承担、停产后的残值归谁、供应商预涂价格是否已包含设备摊销。

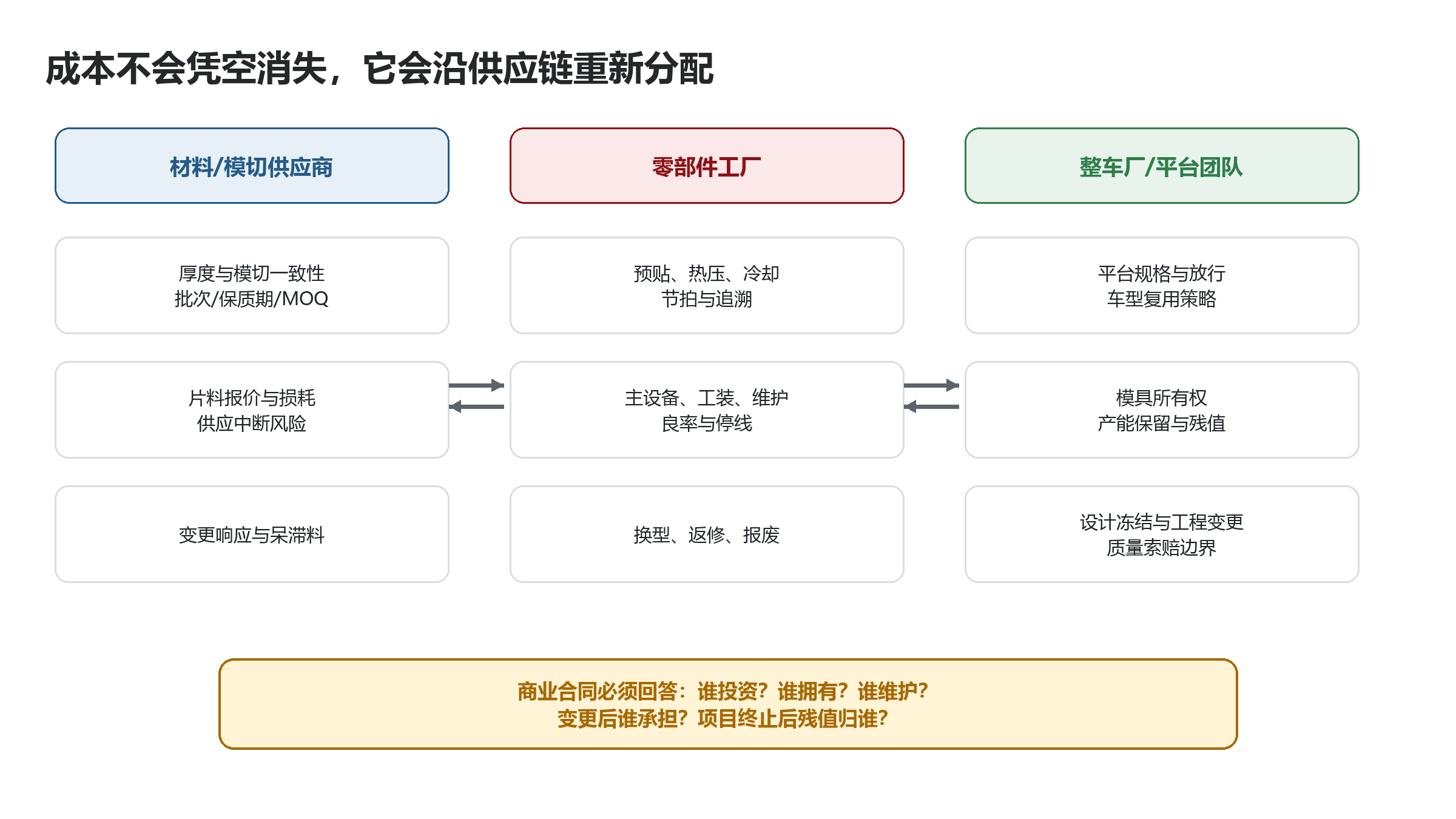

胶膜项目成本在供应商、零部件工厂和整车平台之间的重新分配

图 1|胶膜化之后,成本沿材料供应商、零部件工厂与整车平台团队重新分配

依据项目关键截图、PPT 成本边界及用户补充的模具投资口径整理。

在商业评审中,建议把资本开支拆成五个钱包,而不是一个“设备费”:共享主设备、单零件模具、单零件工装、单零件激活工具/适配件、安装验证与营运资金。只有这样,平台复用和工程变更才能被准确计价。

合同议题必须写清的定义否则会发生什么
价格边界片料价是否包含涂布、模切、设备折旧、包装和报废同一投入被报价与 CAPEX 重复计算
工具产权模具、工装、压头归属;项目终止后的移交与残值换供应商时无法迁移或需再次投资
产能承诺共享设备容量、优先级、OEE 基准、扩容触发点新增车型抢占节拍,既有项目被挤占
工程变更变更分级、报价时限、呆滞料和再验证责任SOP 前后小改动变成大额非计划支出
质量索赔来料、定位、热压、冷却、基材各自责任边界失效后无法用数据快速归因

表 2|胶膜项目商务合同的五个底层条款。

二、把 ROI 从单项目算术,升级为平台组合投资

当前更新后的精算模型给出了一个看似“不利”的基准:1 类零件时,胶膜增量初始投资 240 万元,首年运营节省 54.48 万元,简单回收期 50.9 个月,5 年 NPV 为 -12.80 万元。这个结论必须保留,因为它能阻止团队用低估模具投资的方式制造虚假回报。

但平台决策不能停在这里。共享主设备 200 万元只投入一次,而每增加一类具有同等年量和单位节省的零件,新增的是 120 万元专用模具和相应工具包,同时增加一份运营节省。按照演示口径,平台扩展到 2 类零件后,5 年 NPV 转为约 94.39 万元;3 类零件约 201.59 万元;4 类零件约 308.79 万元。

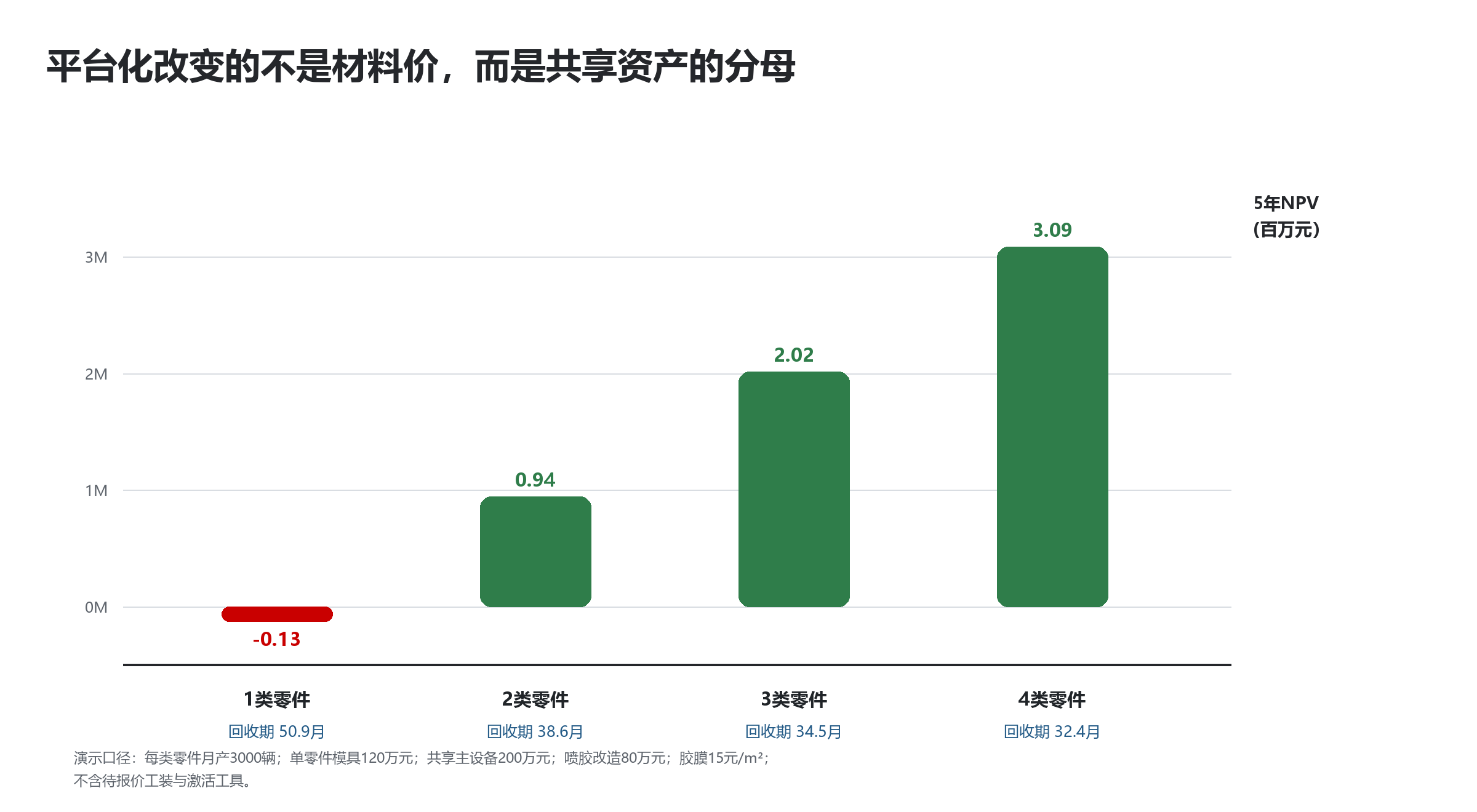

从一类到四类零件的平台 NPV 与回收期变化

图 2|从 1 类到 4 类零件:共享资产的分母扩大后,NPV 与回收期同步改善

测算示例:月产 3000 辆/类、年工作 12 个月、首年运营节省 54.48 万元/类、一般成本涨幅 2%、折现率 8%、主设备 200 万元共享、单零件模具 120 万元、喷胶改造 80 万元一次性;工装与激活工具因待正式报价暂未计入。

更成熟的财务模型应建立“零件族台账”:每类零件一行,记录 SOP、EOP、年量曲线、单车受胶面积、胶膜价格、模具/工装、共享设备占用分钟数、变更概率、残值和退出成本。平台 NPV 不是简单平均,而是这些现金流在同一容量约束下的组合结果。在本测算示例中,NPV 盈亏平衡点介于 1 类和 2 类零件之间;按整数项目组合理解,至少需要 2 类达到类似年量与节省水平的零件,才跨过 5 年 NPV 为零的门槛。

三、平台统一性的技术定义:共享核心,不共享物理事实

“设备可以跨车型共享”经常被过度简化。主设备本体可以共享,不代表压头、模具、热场和窗口可以直接复制。真正的平台统一性由四部分组成:设备安全架构统一、工具接口模块化、控制配方结构统一、数据字段与判定逻辑统一。零件几何、模切轮廓、局部压力分布和基材-胶膜组合仍然必须专用验证。

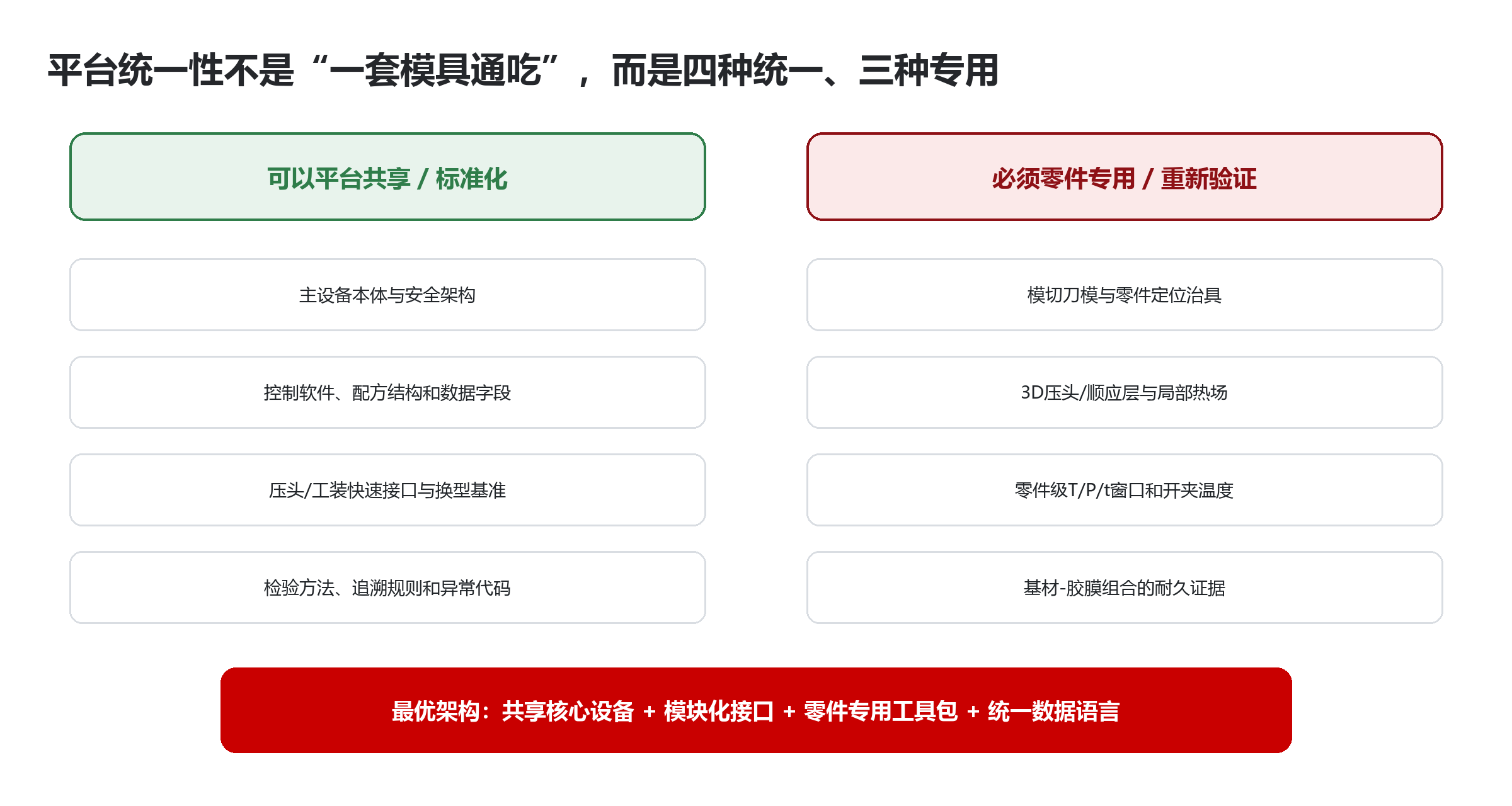

胶膜平台共享核心设备并保留零件专用工具包的架构

图 3|平台化的正确边界:共享核心设备与数据语言,保留零件专用工具包和验证证据

原创架构图,结合项目 PPT 中的设备共享、模具不共享和技术质量闸门。

这种架构带来两个直接收益。第一,换型不再是“重新开发一套工艺”,而是加载零件配方、替换模块化工具包并验证版本匹配。第二,跨车型的数据可比较:同样的异常代码、过程字段和能力指标,让工程团队能够识别共性问题,而不是每个车型各自维护一套解释。

  • 平台设备规范:最大压力、热区数量、温控精度、冷却能力、安全互锁、数据采样频率和接口协议。
  • 工具接口规范:基准、快换、识别码、防错、连接器、压头顺应层和维护寿命。
  • 配方数据规范:零件号、材料组合、模切版本、温度/压力/时间、开夹温度、容差与权限。
  • 质量语言规范:缺陷代码、抽检项目、反应计划、围堵范围和追溯颗粒度。

四、胶膜的工程变更税:设计越晚冻结,平台收益越容易被吃掉

喷胶的边界可以在现场通过遮蔽、枪路和用量调整进行一定程度的柔性补偿;胶膜的轮廓则在模切时已经固化。这让胶膜的边界更一致,也让晚期工程变更更昂贵。A 面、翻边、胶区、排气路径、定位基准、圆角和公差链一旦在工具释放后修改,可能同时触发刀模、定位治具、3D 压头、热场、DOE、耐久验证和呆滞库存重做。

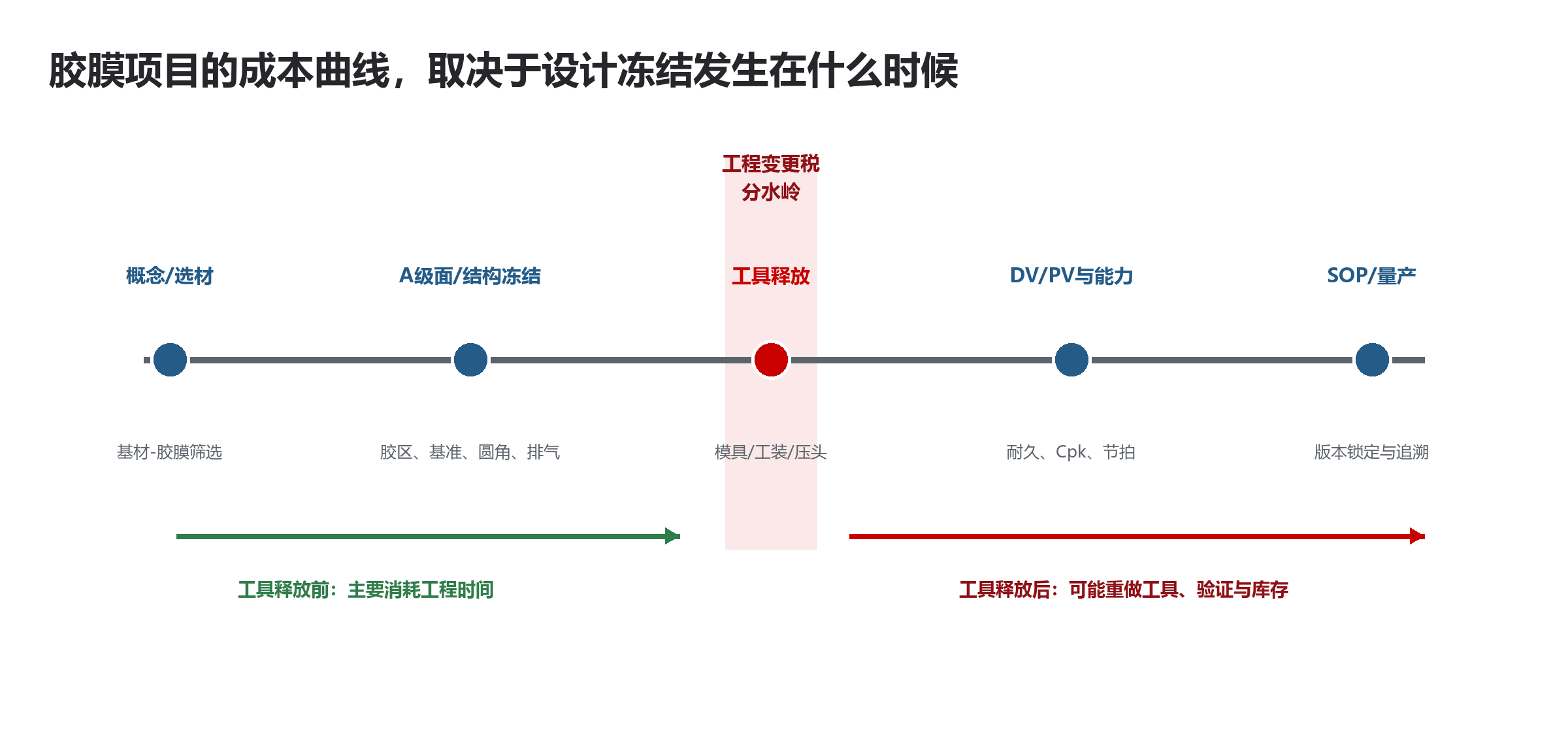

工具释放前后工程变更成本上升示意

图 4|工具释放是工程变更税的分水岭:越晚变更,受影响的资产与证据越多

原创 APQP 示意图;具体节点应与客户项目开发流程对齐。

因此,胶膜项目应把“可制造胶区”提前进入产品定义,而不是等造型和结构全部冻结后再让工艺团队补救。建议在 A 级面和结构冻结前完成胶区可制造性评审,并建立变更分级:仅配方变更、模切轮廓变更、工具变更、材料体系变更。每一级对应不同的成本、验证深度和批准权限。

五、质量一致性与可追溯性:把过程变量绑定到每一个零件

胶膜常被描述为“厚度稳定、边界稳定、现场无喷雾”。这些优势只有转化为零件级证据链,才会成为汽车质量体系中的资产。真正有价值的不是设备屏幕上显示过温度和压力,而是能够回答:这一个零件使用了哪一批胶膜、哪个模切版本、基材处理后等待多久、压合曲线是否在窗口内、开夹时温度是多少、最终检验结果是什么。

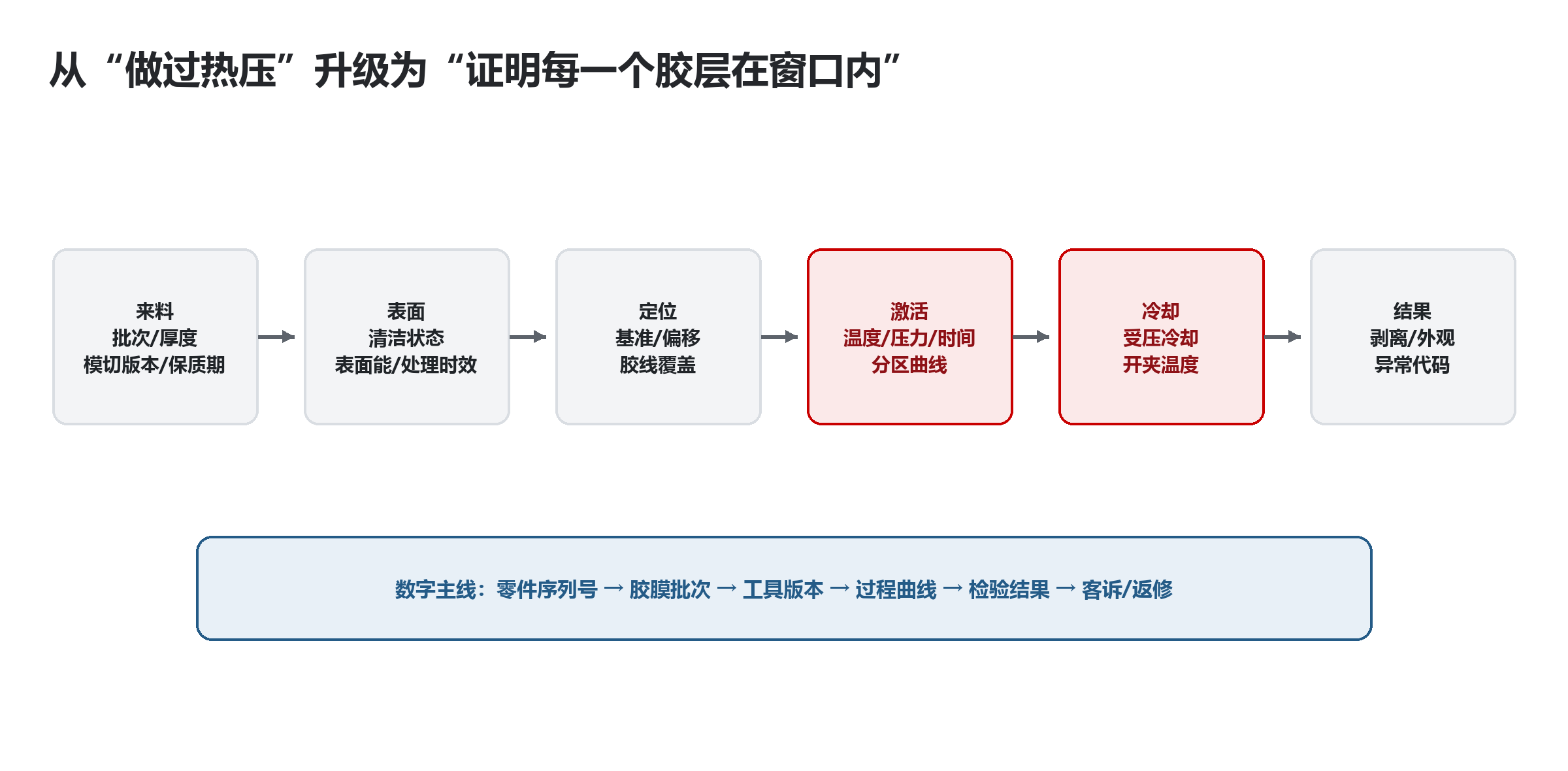

胶膜零件级质量数字主线

图 5|零件级数字主线:把材料批次、工具版本、过程曲线和结果绑定起来

原创追溯架构图。字段范围需按客户追溯颗粒度、设备能力和数据治理要求确定。

建议把关键质量特性分为三层。材料 CTQ 包括厚度、克重、模切尺寸、批次和保质期;过程 CTQ 包括表面状态、定位偏移、分区温度、压力、时间和受压冷却;产品 CTQ 包括剥离/剪切、边缘状态、气泡、外观、光学和老化后保持率。三层之间要能用同一个零件序列号追溯。

控制层必须记录典型放行证据异常时的价值
材料胶膜批次、厚度/克重、模切版本、有效期来料报告、尺寸能力、批次抽检快速锁定供应商批次与库存范围
表面清洁方式、处理参数、处理后等待时间表面能/润湿性与时效验证区分基材污染与胶膜/热压问题
热压分区温度、压力、时间、开夹温度窗口图、Cpk、报警与曲线留存判断零件是否真正经历合格窗口
结果外观、剥离/剪切、异常代码、返修DV/PV、量产抽检与反应计划缩小围堵范围并闭环经验

表 3|胶膜质量数字主线的最小数据集。

六、节拍与产能:喷房消失后,瓶颈会转移到加热、冷却和物流

胶膜方案并不会自动消除所有人工,也不会自动提高产能。喷胶工位、闪干和清枪被压缩后,新的瓶颈可能出现在预贴定位、压合升温、受压冷却、取放件和换型。尤其是复杂 3D 零件,为了保护基材和外观,热输入与冷却时间往往不能无限压缩。

平台设备共享后,更应采用“容量池”管理:按零件族分配设备分钟数,设定高峰车型优先级和扩容触发点。建议在投资前完成三种压力测试:年度平均负荷、月度峰值负荷、设备故障/保养下的降级生产。设备利用率过低会拖累 ROI,利用率过高又会放大停机风险;平台的目标不是 100% 占满,而是在经济性和韧性之间留出有意设计的缓冲。

  • 换型:工具包识别、防错、预热/冷却、首件确认和参数权限必须纳入节拍。
  • 并行化:双工位、轮转工装或离线预贴可降低主设备占机时间,但会增加 WIP 和防错需求。
  • 维护:压头顺应层、加热元件、温度传感器、压力校准和治具基准应进入预防维护。
  • 应急:关键设备停机时,是否有备用工位、跨线转移能力和已验证的临时工艺。

七、供应链与库存:从“通用桶装胶”转向“零件专用片料”

胶膜片料把材料、几何和版本绑定在一起,优势是来料可检、边界确定;代价是 SKU 数量、MOQ、呆滞料和版本切换风险上升。喷胶可以用同一桶材料覆盖多个零件,胶膜则可能因轮廓、厚度、离型方式或包装方向形成多个专用料号。平台统一性如果只统一设备、不统一材料族和片料规则,库存复杂度会抵消现场收益。

建议从采购阶段建立“材料族策略”:尽量统一胶膜牌号、厚度系列、离型体系、卷宽/片料包装和标签字段;只有模切轮廓保持专用。商务上可通过 VMI、滚动预测、最小批量阶梯、工程变更退换机制和安全库存责任,降低专用片料的营运资金与呆滞风险。

供应链风险需要的控制机制建议监控指标
MOQ 与呆滞滚动预测、阶梯 MOQ、变更后退换/转用规则库存周转、E&O 金额、报废率
保质期与存储温湿度、先进先出、批次状态、开封时限临期占比、超期批次、条件偏离
专用 SKU 扩张材料族标准、片料命名和版本清理每车型 SKU 数、共用牌号比例
单一来源产能保留、模具备份、第二来源验证路线供货中断天数、恢复时间
变更切换旧/新版本隔离、切换点和序列号追溯混料事件、呆滞金额、切换良率

表 4|胶膜供应链的四类新型成本与管理指标。

八、EHS、LCA 与可持续性:从“没有喷雾”到完整物料与能量平衡

胶膜减少现场喷雾、清枪和部分通风过滤负担,是很有吸引力的方向;但不能直接等同于“零环境负担”。热压需要能量,片料有离型纸和模切边料,专用库存可能形成报废,胶膜的上游涂布也发生在另一处工厂。负责任的技术结论应把现场改善与全生命周期边界分开。

建议同时建立两张表:现场 EHS 差异表和生命周期物料/能量表。前者记录通风、过滤、清洗、废液、职业暴露和消防管理;后者记录胶膜单位面积能耗、离型纸去向、模切利用率、报废和运输。只有在边界一致的情况下,才能讨论哪个方案更低碳、更少废弃。相关法规与标准的适用版本,应由项目 EHS 依据材料配方、使用地点和客户要求确认。

九、风险精算:把低频高损事件单列,而不是藏进平均成本

传统 ROI 常把质量、停线和供应中断压成一个“其他成本”百分比,这会让结论既不可审计,也不可改进。更适合汽车项目的方法,是把每类事件拆成暴露量、发生概率和单次损失:预计年损失 = 年暴露量 × 事件概率 × 平均单次损失。

喷胶侧可关注职业暴露、产品污染、存储失效、火灾/危化管理、来料异常未识别、设备停机和返工报废;胶膜侧则要增加热压/热敏基材损伤、模具变更、专用库存呆滞、设备容量瓶颈和供应中断。没有可靠数据时,不应填一个看似精确的金额;应保留低/中/高情景,并说明需要用多少个月的现场记录关闭不确定性。

风险事件暴露量概率依据严重度口径决策用途
量产停机事件数/设备小时维修记录与 OEE停线分钟×产能损失备用能力与维护策略
批量报废批次/年产量来料与过程历史材料+加工+处置+交付影响追溯颗粒度与抽检
工程变更零件版本数项目变更历史工具重做+再验证+呆滞料冻结点与变更合同
供应中断供应商/关键料号交付与产能数据缺料停线+加急+转产双供和安全库存

表 5|风险事件需用频率和严重度建模,避免与确定性成本重复计算。

十、不是所有零件都该立刻胶膜化:先选对战场

最适合优先导入胶膜的,并不只是单车用胶面积大的零件,而是“平台规模足、设计稳定、质量痛点明确、可共享接口清晰”的零件族。反之,低量、频繁变更、几何尚未冻结、返修路径不清晰的项目,即使材料性能很好,也可能被模具和变更税拖垮。

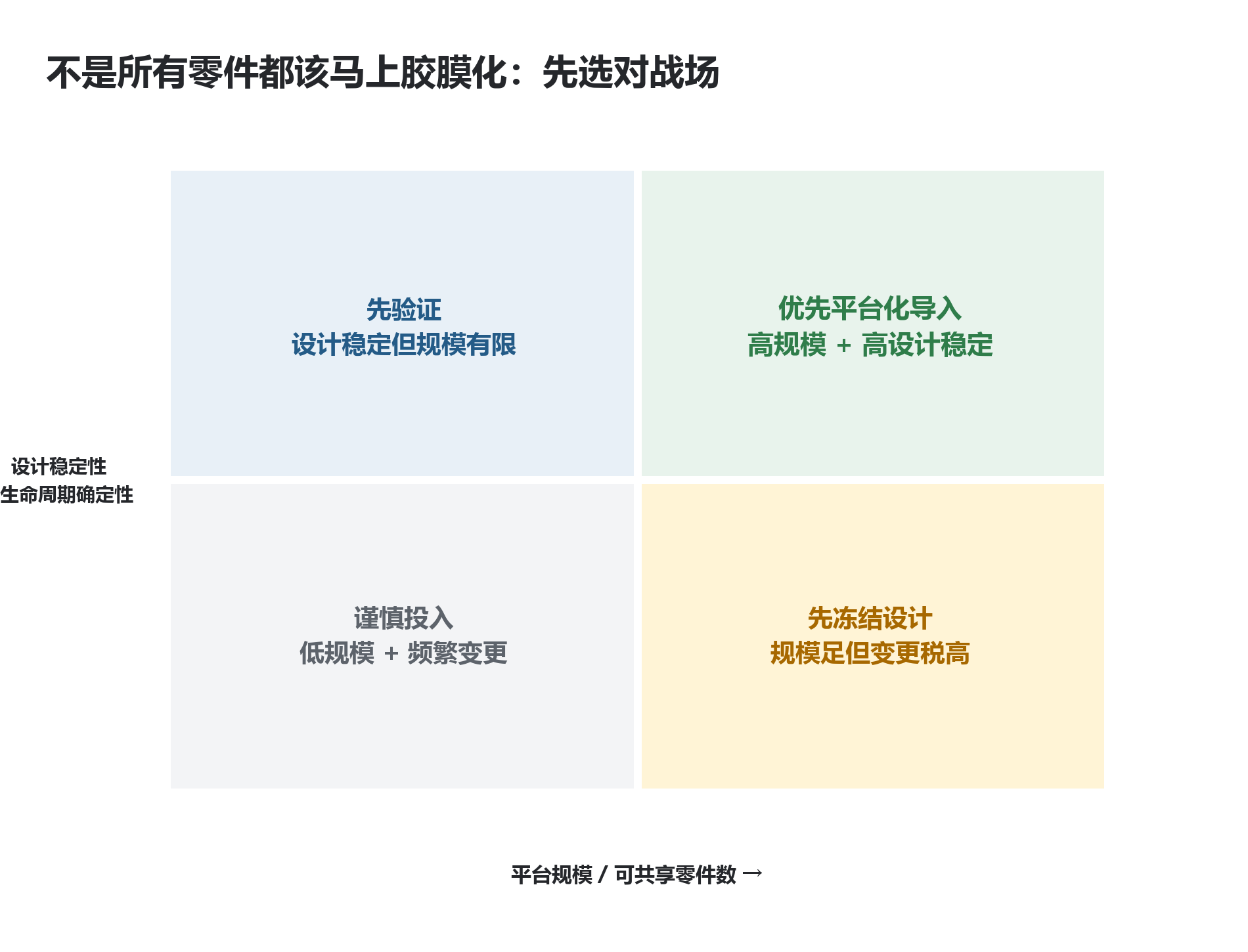

胶膜导入优先级决策矩阵

图 6|胶膜导入优先级:平台规模与设计稳定性必须同时考虑

原创决策矩阵;具体项目还应叠加材料适配、质量风险、产能和供应保障。

建议把候选零件分为三类:平台首发件、快速复制件、观察件。首发件负责验证设备架构和通用数据;快速复制件尽量复用主设备、接口和材料族;观察件等待设计冻结或销量确认。这样既能尽早建立平台,又避免用不稳定项目消耗第一轮信任。

十一、量产路线图与技术放行门槛:用八道闸门把“想替代”变成“可复制”

胶膜替代不应以一次 A/B 试验结束,而应以平台复制能力为交付物。下列八道闸门既是导入路线图,也是从材料认可、工艺验证到量产批准的技术放行门槛:

  1. 组合闸门:明确首发件、复制件和平台年量,不用单零件承担全部共享投资。
  2. 商业闸门:锁定价格边界、设备是否含在报价中、工具产权、变更责任和残值。
  3. 设计闸门:在工具释放前冻结胶区、定位基准、公差链、排气与返修策略。
  4. 材料闸门:完成基材-胶膜组合筛选、存储/时效和供应保障。
  5. 工艺闸门:重建实际零件的 T/P/t 窗口、压头顺应性、热场和开夹温度门。
  6. 质量闸门:完成 DV/PV、外观/光学、耐久、剥离/剪切及失效模式关闭。
  7. 产能闸门:用占机节拍、OEE、峰值组合和故障降级核算设备数。
  8. 数据闸门:打通零件序列号、胶膜批次、工具版本、过程曲线和检验结果。

结语:让胶膜赢,不是把喷胶写得更差,而是把平台建得更完整

胶膜最有说服力的地方,不是“材料更先进”,也不是“现场更干净”这类口号,而是它提供了一条把胶层从现场经验转化为平台资产的路径:胶层边界由来料定义,过程由窗口控制,结果与零件绑定,设备由多个零件共享,经验通过统一数据语言复制。

但这条路径有真实门槛:单零件模具约 120 万元的用户经验值必须进入现金流;工装和激活工具必须正式报价;设计冻结必须前移;容量和供应链必须按平台而不是单车型核算。忽略这些成本,会让项目在量产后失信;正视这些成本,反而能让胶膜的优势从“材料卖点”升级为“经营能力”。

资料与口径说明

  • 用户关键截图(显性成本:用量、浪费、喷胶人工;隐性成本:改造、活性炭、场地、健康、污染、存储、仓库、来料、维护)。
  • 《胶膜 vs 水性喷胶:200 万设备投资,买到的不是胶,而是一条可复制的工艺》(第一版,2026-08-30),仅用于识别已覆盖内容并避免重复。
  • 《胶膜 vs 水性喷胶_ROI_汭捷版_20260731.pptx》与《胶膜 vs 水性喷胶_技术根因与 ROI_汭捷版_20260731.pptx》。
  • 《胶膜_vs_喷胶_精算 ROI 模型.xlsx》(更新口径:单零件模具 120 万元,工装/激活工具待报价)。
  • 用户经验值:一个零件的模具约 120 万元。该数值为测算输入,不替代正式报价。
  • 第一版所列 EPA、胶膜供应商技术资料及 GB 33372-2020、GB/T 27630-2011、HJ/T 400-2007、GB/T 40726-2021 等参考。实际项目应确认标准适用范围与有效版本。

免责声明:本文财务数据均为项目测算示例,不构成投资承诺;技术参数、法规适用性和量产结论应以正式报价、现场数据、项目验证及客户批准为准。
